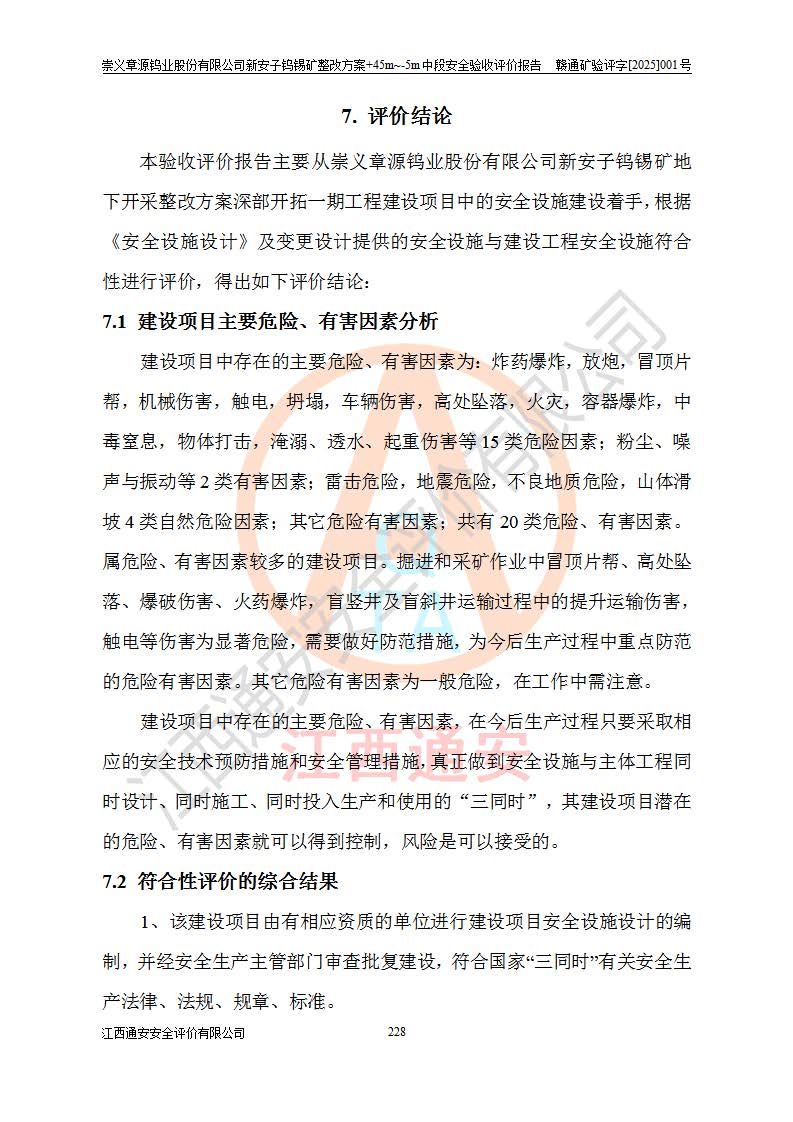

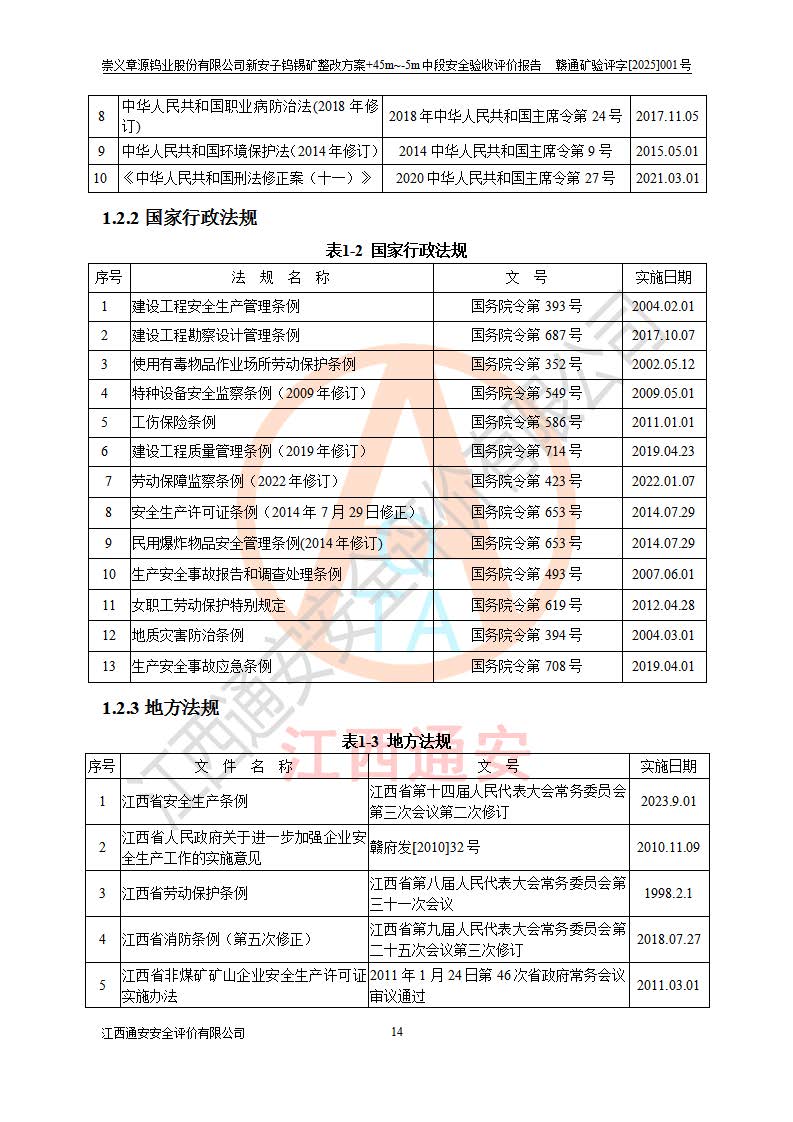

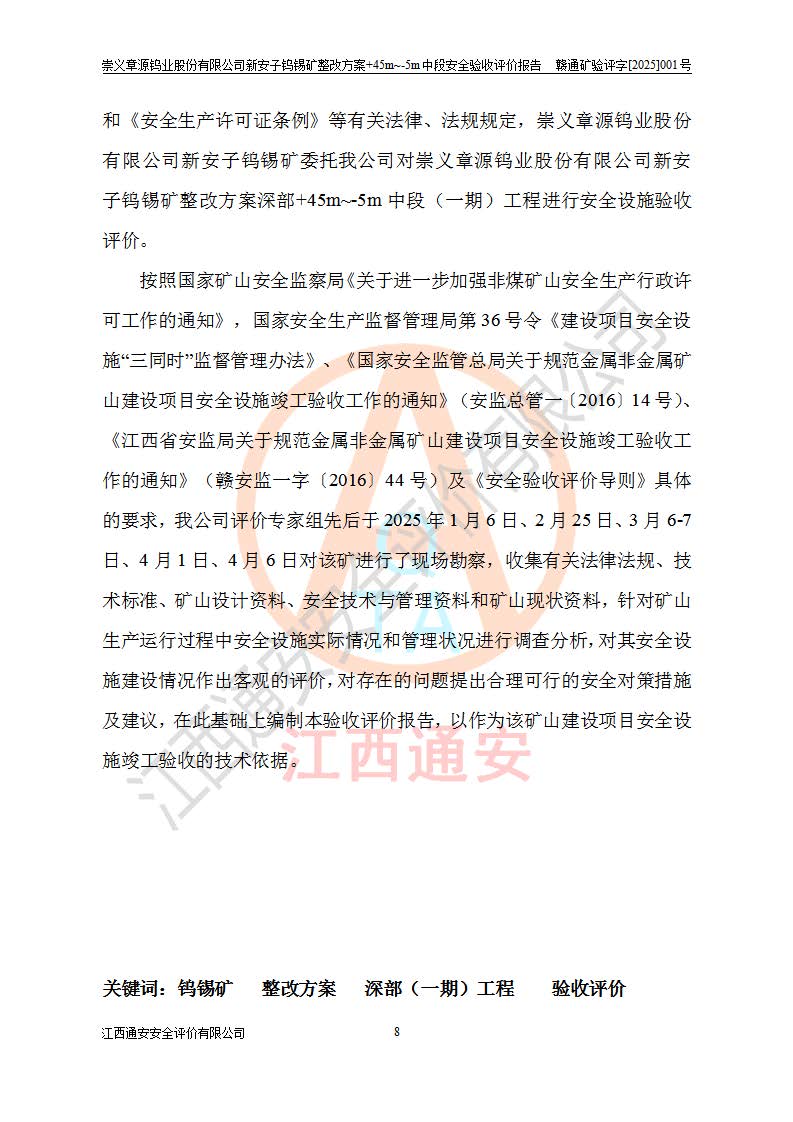

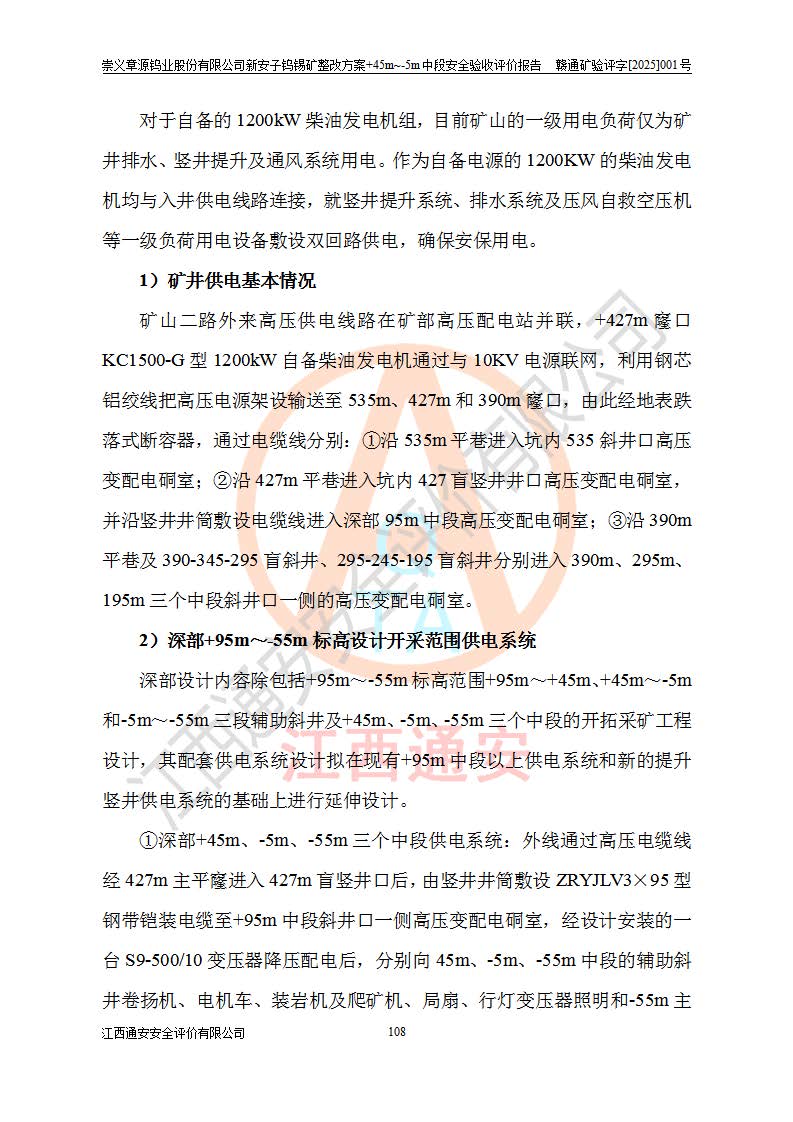

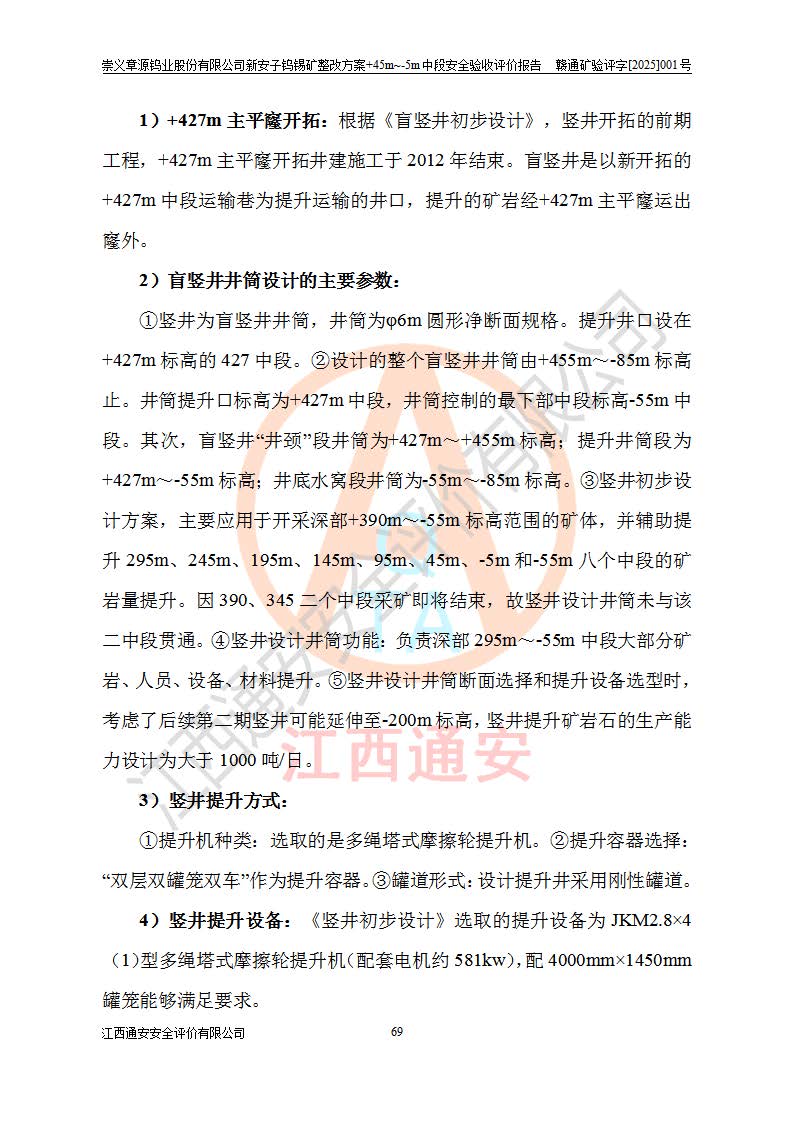

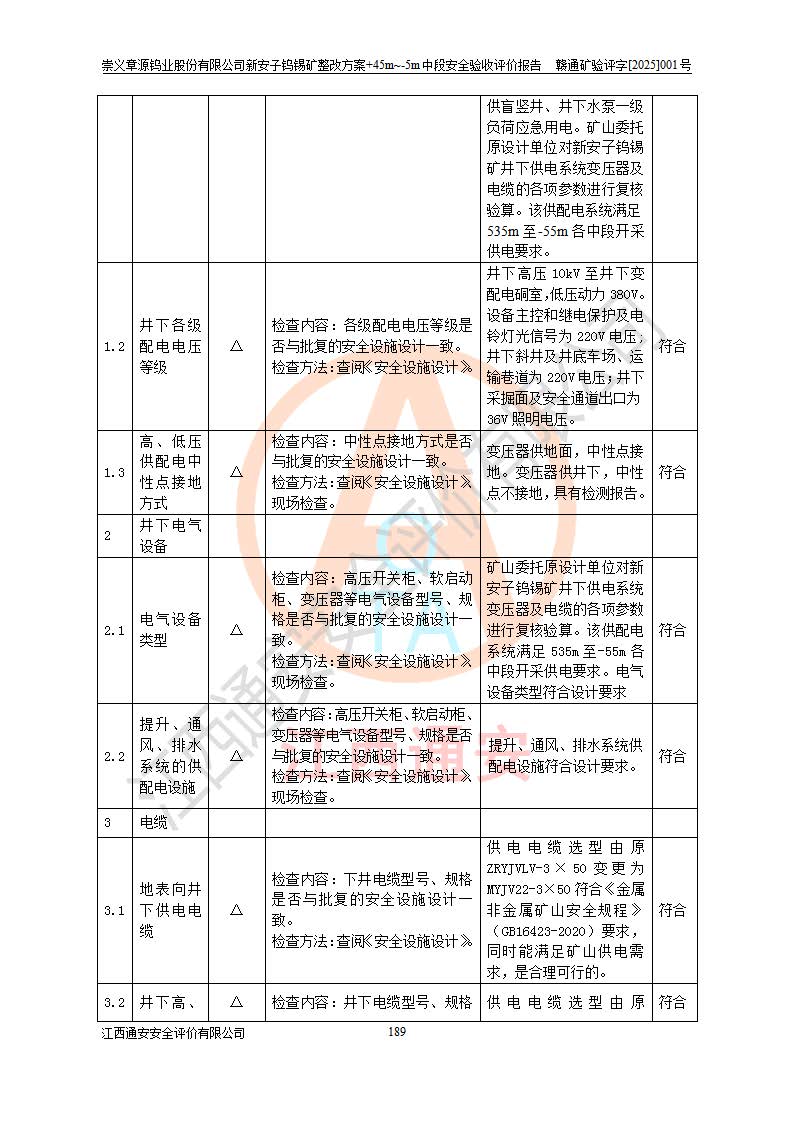

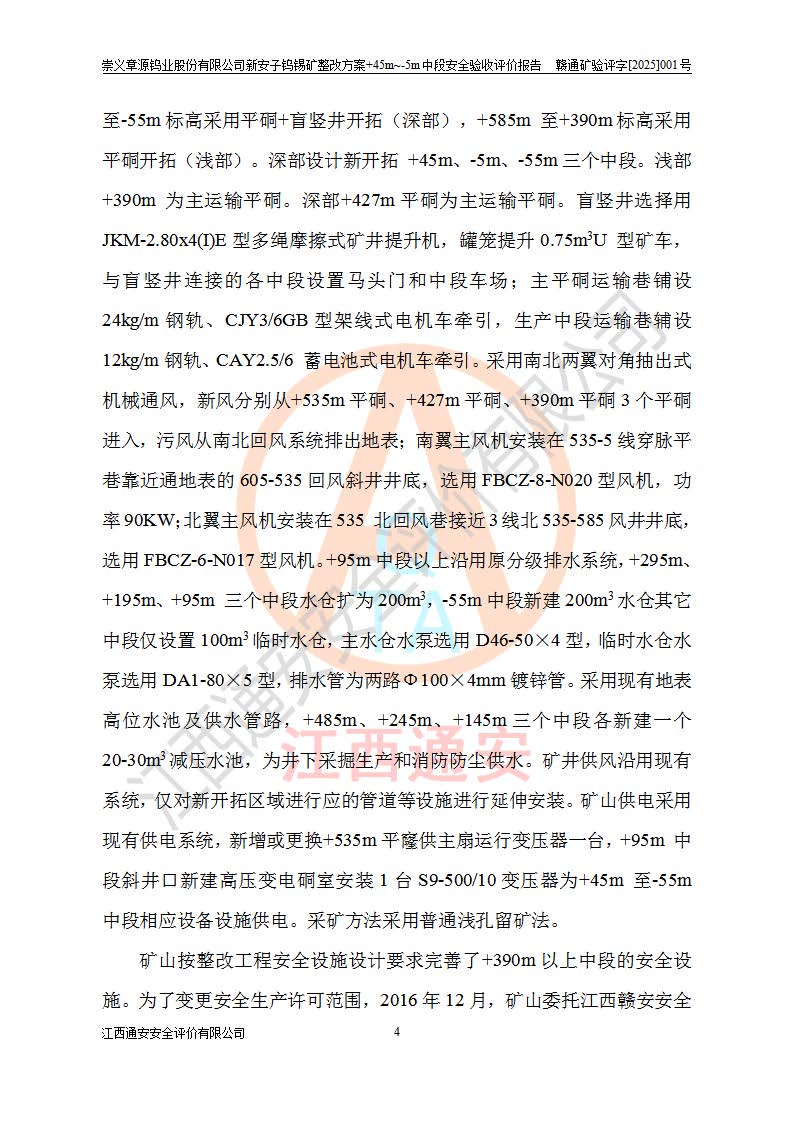

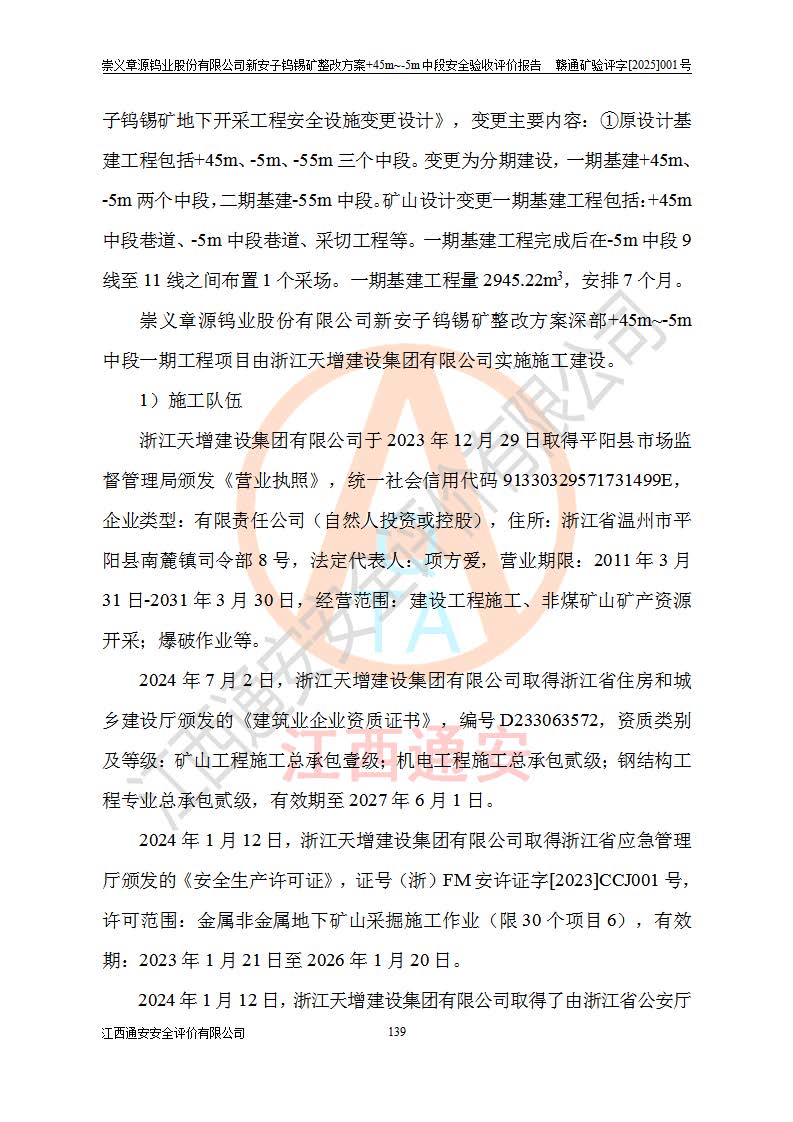

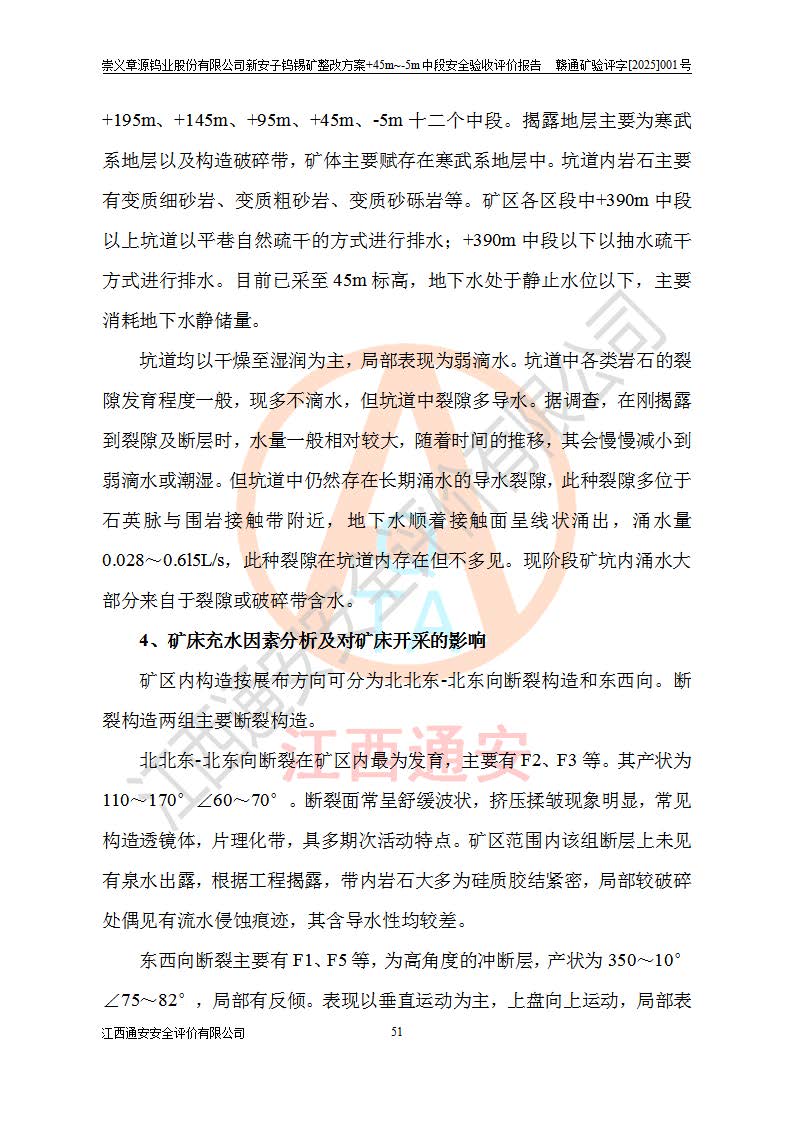

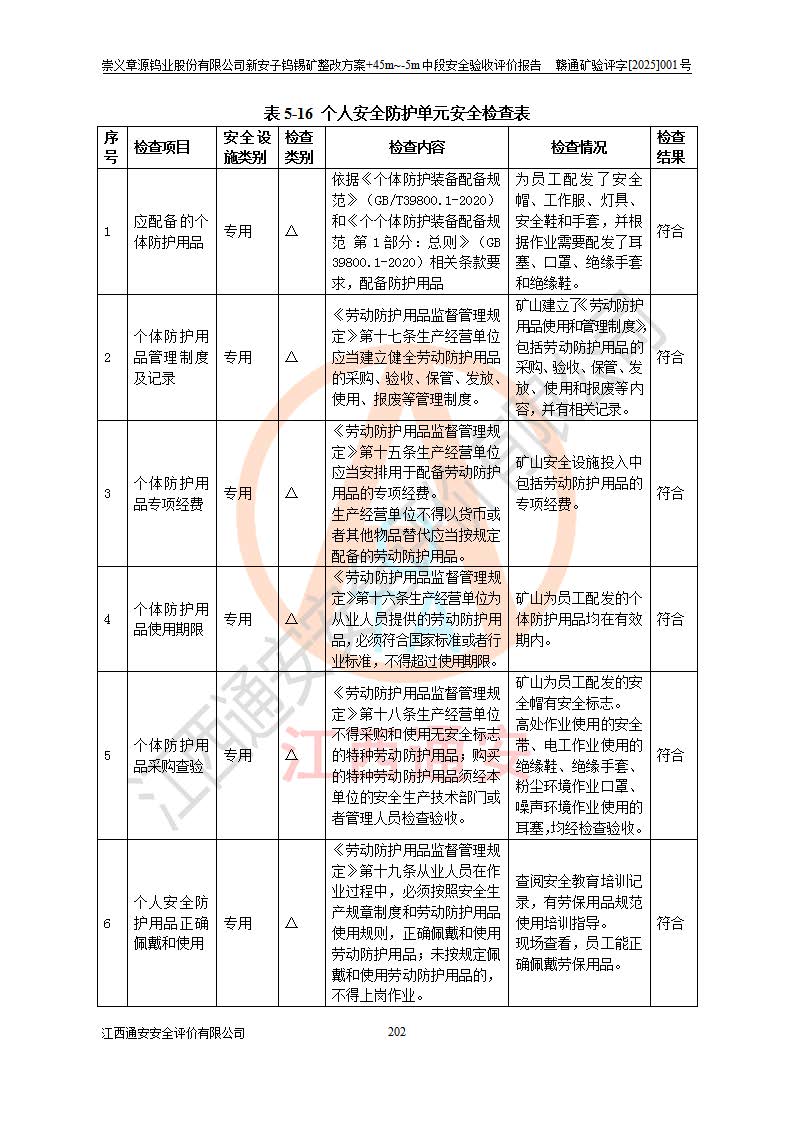

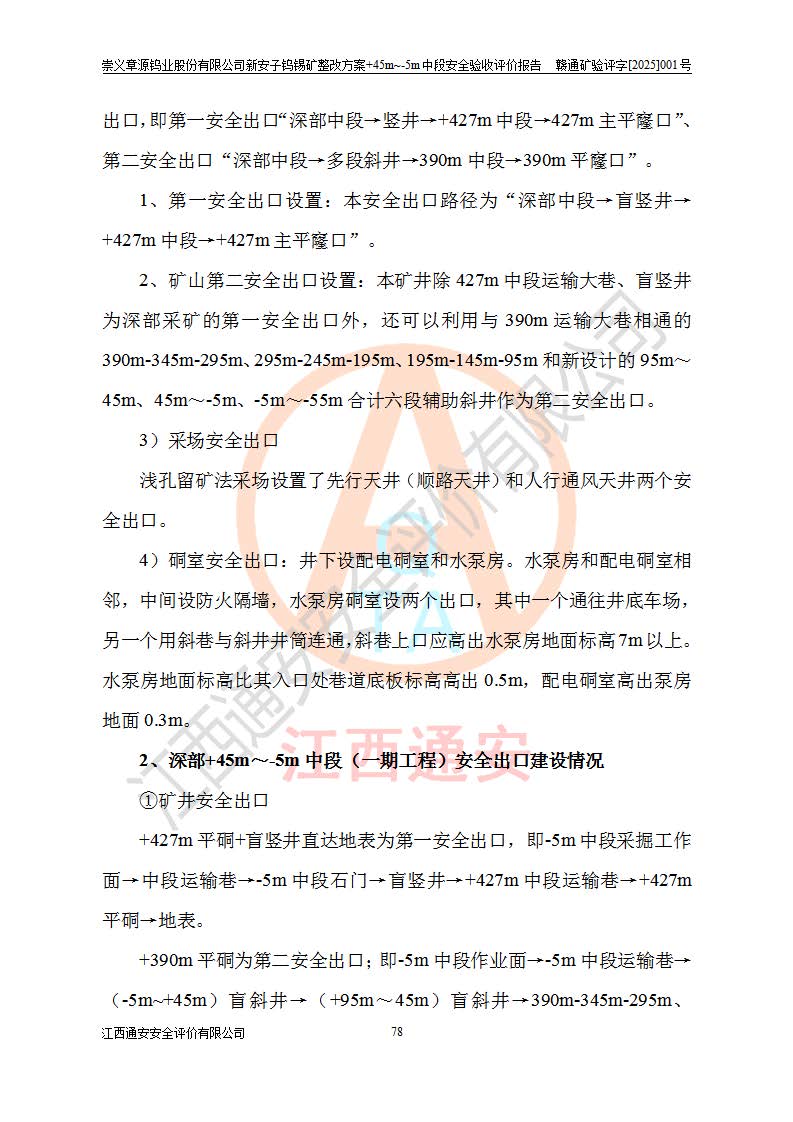

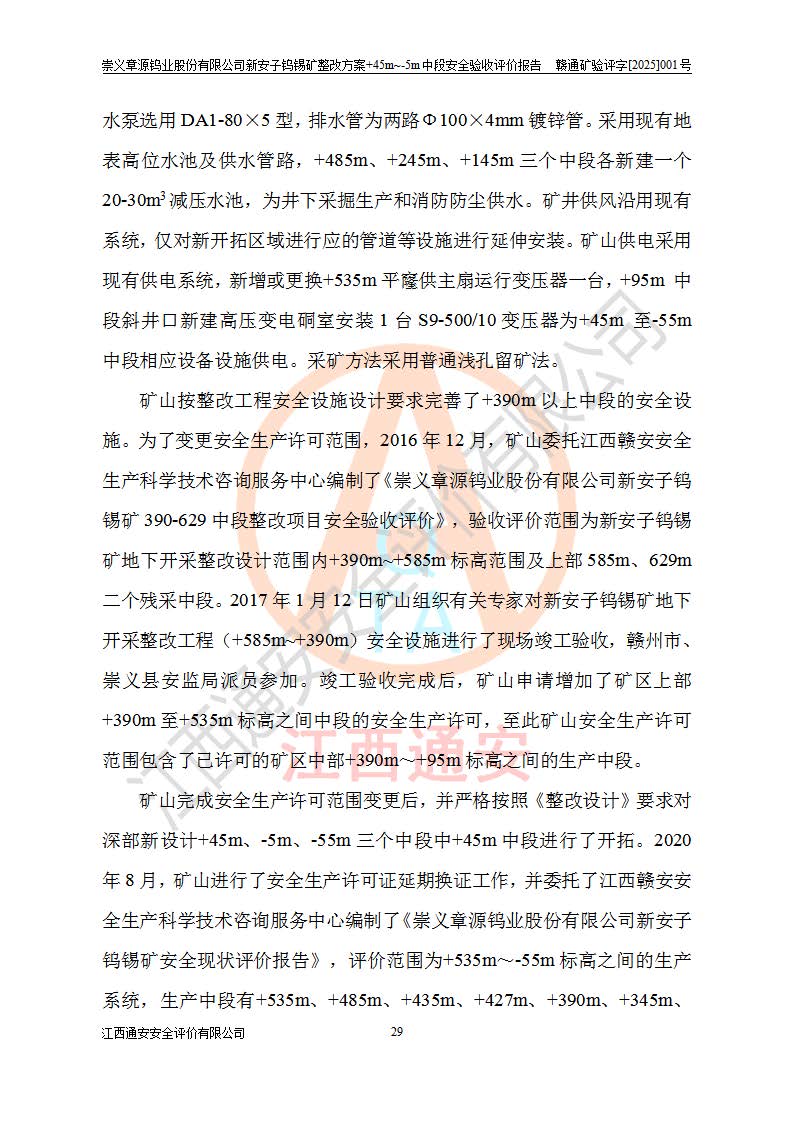

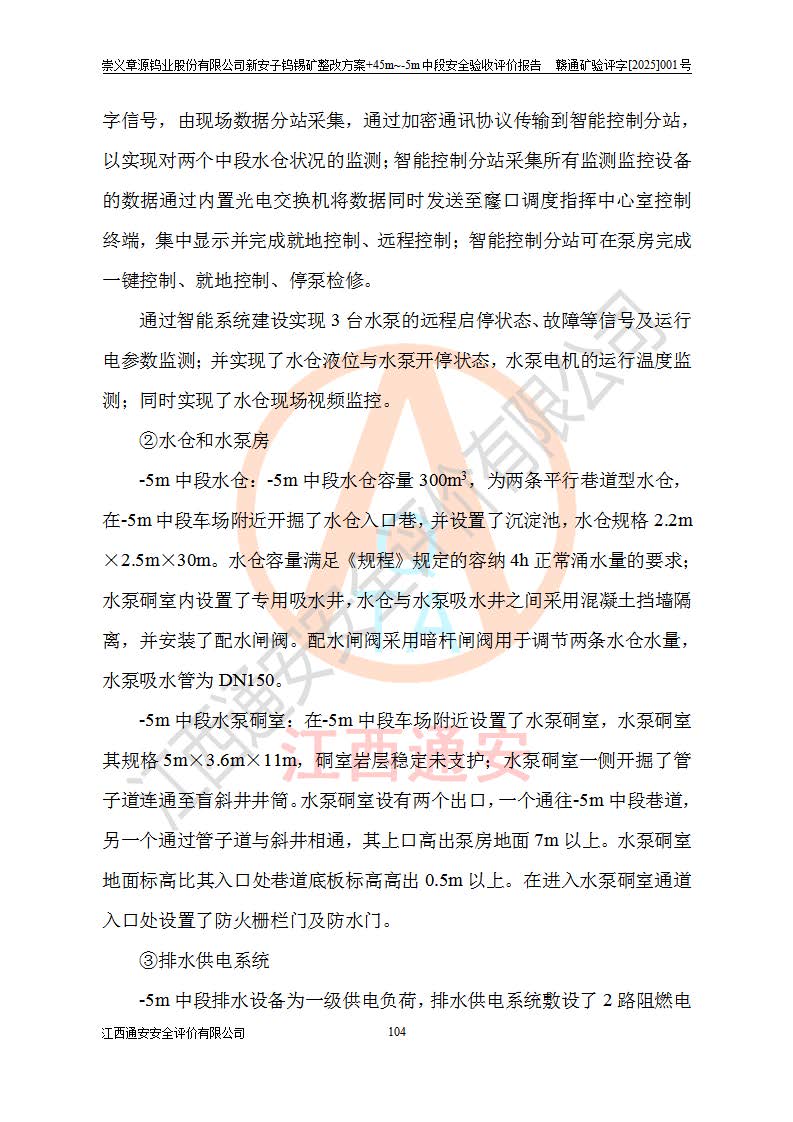

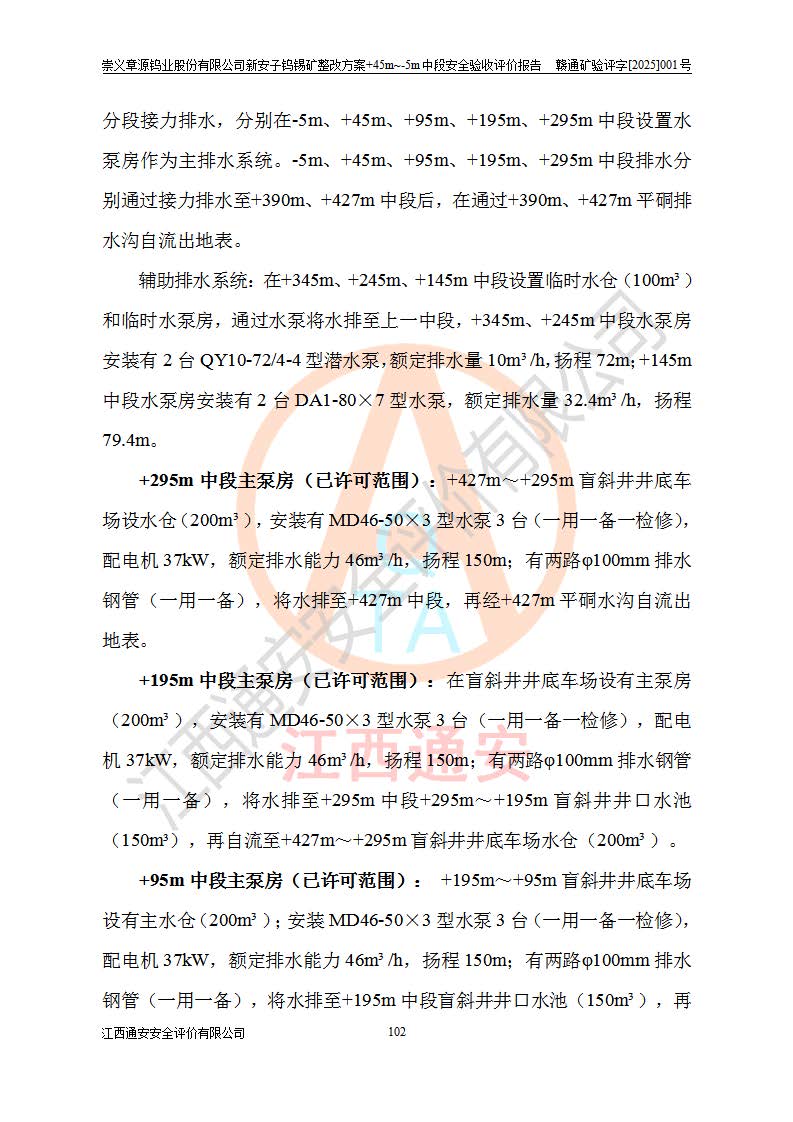

项目名称 | 崇义章源钨业股份有限公司新安子钨锡矿地下开采整改方案深部+45m~-5m中段(一期)安全验收评价报告 | ||||

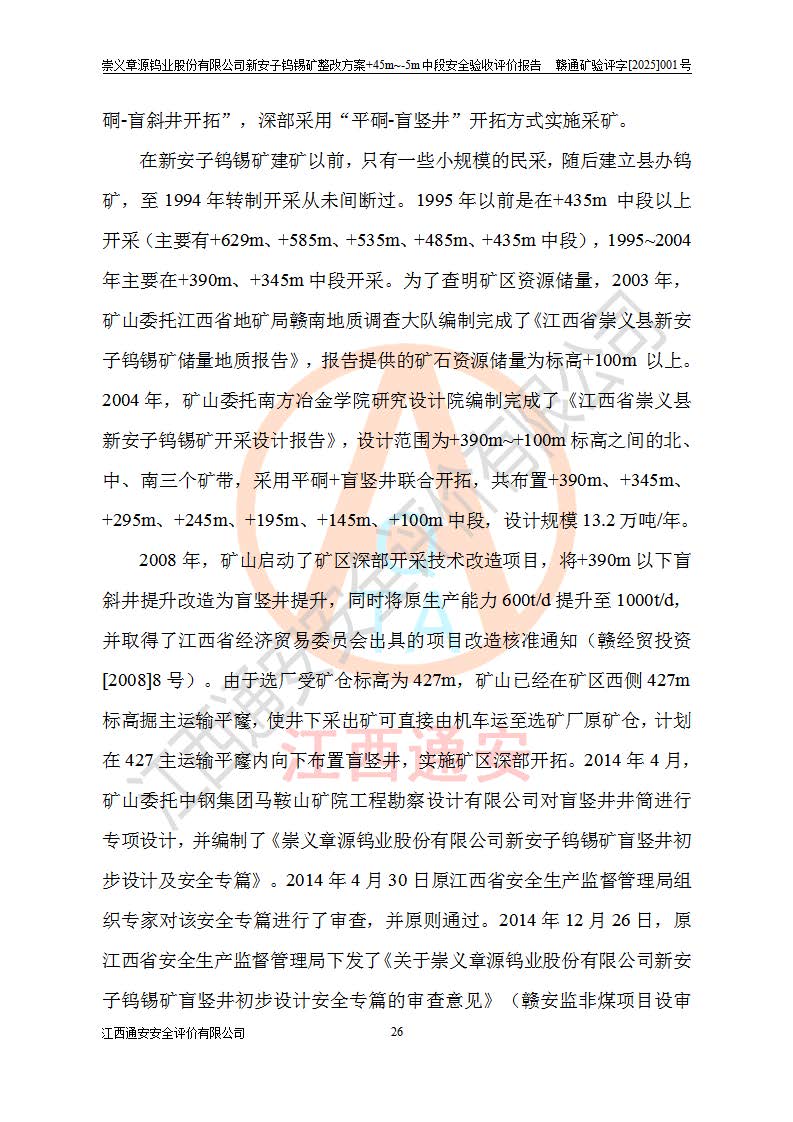

项目简介 | 崇义章源钨业股份有限公司新安子钨锡矿隶属崇义章源钨业股份有限公司,属于该公司的二级单位。矿区位于崇义县城南东方向21km处,行政区划属崇义县铅厂镇石罗村管辖。矿区的地理坐标为东经114°20′27″~114°20′56″,北纬25°30′03″~25°30′26″。矿山企业性质为股份有限公司分公司(非上市、自然人投资或控股),主要负责人郭远树,矿区面积4.2546km2,开采矿种为钨矿,证载年生产能力为17万吨。矿山现有职工516人,矿山设有坑口、选厂二个生产单位和安全科、**科、生产技术科等八个职能科室。 新安子钨锡矿于1978年建矿,新安子钨锡矿属地方国营崇义县钨矿,1988年划归崇义县冶金矿产工业公司,1990年成立新安子钨锡矿,1995年县**公开拍卖,由黄泽兰取得经营权,保留新安子钨锡矿名称,2003年5月至2007年底改名为崇义章源钨制品有限公司新安子钨锡矿,属民营有限公司,2007年底更名为崇义章源钨业股份有限公司新安子钨锡矿,为股份制企业。 在新安子钨锡矿建矿以前,只有一些小规模的民采,随后建立县办钨矿,至1994年转制开采**间断过。1995年以前是在+435m 中段以上开采(主要有+629m、+585m、+535m、+485m、+435m中段),1995~2004年主要在+390m、+345m中段开采。为了查明矿区资源储量,2003年,矿山委托江西省地矿局赣南地质调查大队编制完成了《江西省崇义县新安子钨锡矿储量地质报告》,报告提供的矿石资源储量为标高+100m 以上。2004年,矿山委托南方冶金学院研究设计院编制完成了《江西省崇义县新安子钨锡矿开采设计报告》,设计范围为+390m~+100m标高之间的北、中、南三个矿带,采用平硐+盲竖井联合开拓,共布置+390m、+345m、+295m、+245m、+195m、+145m、+100m中段,设计规模13.2万吨/年。 2008年,矿山启动了矿区深部开采技术改造项目,将+390m以下盲斜井提升改造为盲竖井提升,同时将原生产能力600t/d提升至1000t/d,并取得了江西省经济贸易委员会出具的项目改造核准通知。由于选厂受矿仓标高为427m,矿山已经在矿区西侧427m标高掘主运输平窿,使井下采出矿可直接由机车运至选矿厂原矿仓,计划在427主运输平窿内向下布置盲竖井,实施矿区深部开拓。2014年4月,矿山委托中钢集团马鞍山矿院工程勘察设计有限公司对盲竖井井筒进行专项设计,并编制了《崇义章源钨业股份有限公司新安子钨锡矿盲竖井初步设计及安全专篇》。2014年4月30日原江西省安全生产监督管理局组织专家对该安全专篇进行了审查,并原则通过。2014年12月26日,原江西省安全生产监督管理局下发了《关于崇义章源钨业股份有限公司新安子钨锡矿盲竖井初步设计安全专篇的审查意见》(赣安监非煤项目设审[2014]38号)。设计新建一个盲竖井作主提升井,设计范围为井筒+427m~-55m中段,同时提升设备选型**考虑到井筒延伸到-200m中段后仍能继续使用,而且矿、废石提升能力大于1000t/d;井筒中心坐标:X=2821700.000,Y=33948.950;井筒上口标高+455.0m,井底标高-85.0m,井筒全深540m。井筒断面:净直径6.0m,净断面积为28.27m2;盲竖井分别在+145m、+95m、+45m、-5m、-55m标高开设马头门;设计选用JKM-2.8×4(I)-11.5多绳提升机配5号多绳双层罐笼提升,提升机卷筒直径2800mm。电机采用直流电机,功率581kw。提升钢丝绳为6V×21+7FC钢丝绳,直径28mm,钢丝绳安全系数m物=8.37、m人=9.30。提升平衡尾绳为34×7+FC钢丝绳,直径40mm。该盲竖井井巷工程竣工时间为2016年8月1日,于2016年12月12日经建设、勘查、设计、施工、监理单位联合进行了验收,验收结论合格。2017年7月,矿山委托江西安达安全评价咨询有限责任公司编制了《崇义章源钨业股份有限公司新安子钨锡矿盲竖井工程安全设施验收评价报告》。2017年8月,矿山组织专家组对盲竖井工程安全设施进行了现场验收,并通过。 至2015年,新安子矿区从上到下已经形成+585m~+95m共10个中段。其中采用平硐开拓方式有+585m、+535m、+427m、+390m四个中段;采用平硐+盲斜井+盲竖井联合开拓方式有+345m、+295m、+245m、+195m、+145m和+95m中段。根据原省安监局《关于进一步加强我省非煤地下矿山安全生产许可证工作的通知》(赣安监管一字[2012]253号)文件的要求,矿山现有的开采范围没有*过原开发利用方案设计标高范围及安全许可开采范围,但现有的开拓系统及井下各生产系统、生产规模与原矿产资源开发利用方案发生了变化。为此,矿山委托福建省冶金工业设计院编制崇义章源钨业股份有限公司新安子钨锡矿地下开采整改方案设计及安全设施设计。2015年7月4日,原赣州市安全生产监督管理局组织专家对《崇义章源钨业股份有限公司新安子钨锡矿地下开采整改方案安全设施设计》(以下简称《整改设计》)进行了评审,并原则通过。2015年12月2日,原赣州市安全生产监督管理局以《关于崇义章源钨业有限公司新安子钨锡矿地下开采整改设计的安全设施审查意见》(赣市安监非煤整改设计审字[2015]08号)文进行了批复。《整改设计》主要内容:整改方案安全设施设计的范围主要为:采矿证范围内+535m 中段至-55m 中段的矿体开采安全设施。生产规模 30万吨/年,整改后服务年限9.6年;+427m至-55m标高采用平硐+盲竖井开拓(深部),+585m 至+390m标高采用平硐开拓(浅部)。深部设计新开拓 +45m、-5m、-55m三个中段。浅部+390m 为主运输平硐。深部+427m平硐为主运输平硐。盲竖井选择用JKM-2.80x4(I)E型多绳摩擦式矿井提升机,罐笼提升0.75m3U 型矿车,与盲竖井连接的各中段设置马头门和中段车场;主平硐运输巷铺设24kg/m钢轨、CJY3/6GB型架线式电机车牵引,生产中段运输巷辅设12kg/m钢轨、CAY2.5/6 蓄电池式电机车牵引。采用南北两翼对角抽出式机械通风,新风分别从+535m平硐、+427m平硐、+390m平硐3个平硐进入,污风从南北回风系统排出地表;南翼主风机安装在535-5线穿脉平巷靠近通地表的605-535回风斜井井底,选用FBCZ-8-N020型风机,功率90KW;北翼主风机安装在535 北回风巷接近3线北535-585风井井底,选用FBCZ-6-N017型风机。+95m中段以上沿用原分级排水系统,+295m、+195m、+95m 三个中段水仓扩为200m3,-55m中段新建200m3水仓其它中段仅设置100m3临时水仓,主水仓水泵选用D46-50×4型,临时水仓水泵选用DA1-80×5型,排水管为两路Ф100×4mm镀锌管。采用现有地表高位水池及供水管路,+485m、+245m、+145m三个中段各新建一个20-30m3减压水池,为井下采掘生产和消防防尘供水。矿井供风沿用现有系统,仅对新开拓区域进行应的管道等设施进行延伸安装。矿山供电采用现有供电系统,新增或更换+535m平窿供主扇运行变压器一台,+95m 中段斜井口新建高压变电硐室安装1台S9-500/10变压器为+45m 至-55m 中段相应设备设施供电。采矿方法采用普通浅孔留矿法。 矿山按整改工程安全设施设计要求完善了+390m以上中段的安全设施。为了变更安全生产许可范围,2016年12月,矿山委托江西赣安安全生产科学技术咨询服务中心编制了《崇义章源钨业股份有限公司新安子钨锡矿390-629中段整改项目安全验收评价》,验收评价范围为新安子钨锡矿地下开采整改设计范围内+390m~+585m标高范围及上部585、629二个残采中段。2017年1月12日矿山组织有关专家对新安子钨锡矿地下开采整改工程(+585m~+390m)安全设施进行了现场竣工验收,赣州市、崇义县安监局派员参加。竣工验收完成后,矿山申请增加了矿区上部+390m至+535m标高之间中段的安全生产许可,至此矿山安全生产许可范围包含了已许可的矿区中部+390m~+95m标高之间的生产中段。 矿山完成安全生产许可范围变更后,并严格按照《整改设计》要求对深部新设计+45m、-5m、-55m三个中段中+45m中段进行了开拓。2020年8月,矿山进行了安全生产许可证延期换证工作,并委托了江西赣安安全生产科学技术咨询服务中心编制了《崇义章源钨业股份有限公司新安子钨锡矿安全现状评价报告》,评价范围为+535m~-55m标高之间的生产系统,生产中段有+535m、+485m、+435m、+427m、+390m、+345m、+295m、+245m、+195m、+145m、+95m、+45m中段,其中+45m中段为开拓中段。完成延期换证后,安全生产许可范围增加了+45m中段。 2020年-2023年间,矿山也启动了深部-5m中段的开拓工程。2023年8月,矿山此次延期换证安全生产许可范围为+535m~+45m之间的12个中段。2023年9月18日,矿山取得江西省应急管理换发的安全生产许可证。编号:(赣)FM安许证字[2005]M0093号,企业名称:崇义章源钨业股份有限公司新安子钨锡矿地下开采,许可范围:钨矿36万t/a,平硐+盲竖井+盲斜井联合开拓,+45m至+535m之间12个中段地下开采,**期:2023年12月1日至2026年11月30日。 矿山根据《**矿山安全监察局关于开展矿山安全生产大检查工作的通知》(矿安〔2022〕71号)文件精神,矿山对照检查内容进行了安全设施符合性诊断,诊断发现主扇型号、供电系统变压器型号、供风系统、辅助提升系统与《崇义章源钨业股份有限公司新安子钨锡矿整改方案安全设施设计》设计的不符。2022年5月16日,矿山委托原设计单位进行了变更,并提交了《崇义章源钨业股份有限公司新安子钨锡矿整改设计变更复核说明》。根据《江西省矿山重大事故隐患专项排查整治2023行动实施方案》,2023年7月18日,矿山对照检查内容进行了审核发现矿车型号与《整改设计》设计的矿车型号不符。2023年7月24日,矿山委托原设计单位,对新安子钨锡矿提升系统的各项参数进行复核验算,并出具了复核说明。 根据《整改设计》深部基建要求,矿山为了尽快完成深部+45m、-5m、-55m中段开采生产接替。2024年11月,矿山委托江西省冶金设计院有限责任公司编制了《崇义章源钨业股份有限公司新安子钨锡矿地下开采工程安全设施变更设计》。变更主要内容:①原设计基建工程包括+45m、-5m、-55m三个中段。变更为分期建设,一期基建+45m(主要运输巷工程)、-5m两个中段,二期基建-55m中段。②原设计采空区一般不处理,采掘废石就近充填采空区,及时封闭采空区并设置安全警示标志。变更新增尾砂胶结充填法和废石尾砂胶结混合充填法处理采空区。③原设计采用平硐+盲竖井+辅助盲斜井提升,盲竖井设计提升能力1000t/d,辅助盲斜井设计提升能力450t/d。本次变更分期建设,一期工程-5m中段和二期工程-55m中段采用双罐笼提升。本次变更井下新增1.1m3矿车,盲竖井和辅助斜井的提升能力不变。④设计变更由于对矿山进行分期建设,一期工程*低开采-5m中段,二期工程*低开采-55m中段,变更后的排水系统和排水方式与原设计一致。原设计-5m中段、+45m中段为临时水仓,水仓容积100m3,本次变更一期工程期间-5m、+45m中段临时水仓变更为主水仓。矿山设计变更一期基建工程包括:+45m中段巷道、-5m中段巷道、采切工程等。一期基建工程完成后在-5m中段9线至11线之间布置1个采场。一期基建工程量2945.22m3,安排7个月。基建工程完成后,需完善+45m~-5m中段的开拓系统、通风系统、排水系统等系统建设。 新安子钨锡矿属于正常生产矿山,具有安全生产许可证。2020年-2023年矿山按整改方案设计要求自行实施了-5m中段部分设计开拓工程。2024年11月,矿山委托江西省冶金设计院有限责任公司完成设计变更后,变更设计开拓一期工程委托浙江天增建设集团有限公司实施施工建设,并聘请江西省新大地项目管理有限公司作为变更设计一期工程监理单位。 至2025年3月30日,矿山按设计变更要求,基本完成了深部+45m~-5m中段一期基建工程。2025年3月31日,矿山组织相关技术人员对照整改方案安全设施设计、变更设计要求及《金属非金属地下矿山建设项目安全设施竣工验收表》进行深部+45m~-5m中段一期工程安全设施现场检查及建设工程验收。深部一期工程验收范围内,其建设项目开拓、提升运输、通风、排水、供风、供电等生产和辅助生产系统及其工艺、场所和设备、设施基本符合《整改方案安全设施设计》中所包含深部建设工程安全设施、《安全设施变更设计》和有关安全生产法律法规、技术标准的要求,达到了矿山进行安全验收评价的基本条件。2025年4月6日,矿山完成了新建充填系统、安全避险“六大系统”升级改造单项验收。 | ||||
委托单位联系人 | 郭远树 | 联系电话 | 15970093680 | ||
项目组长 | 田美智 | 技术专家 | |||
报告编制人 | 田美智 | 报告审核人 | 施祖远 | ||

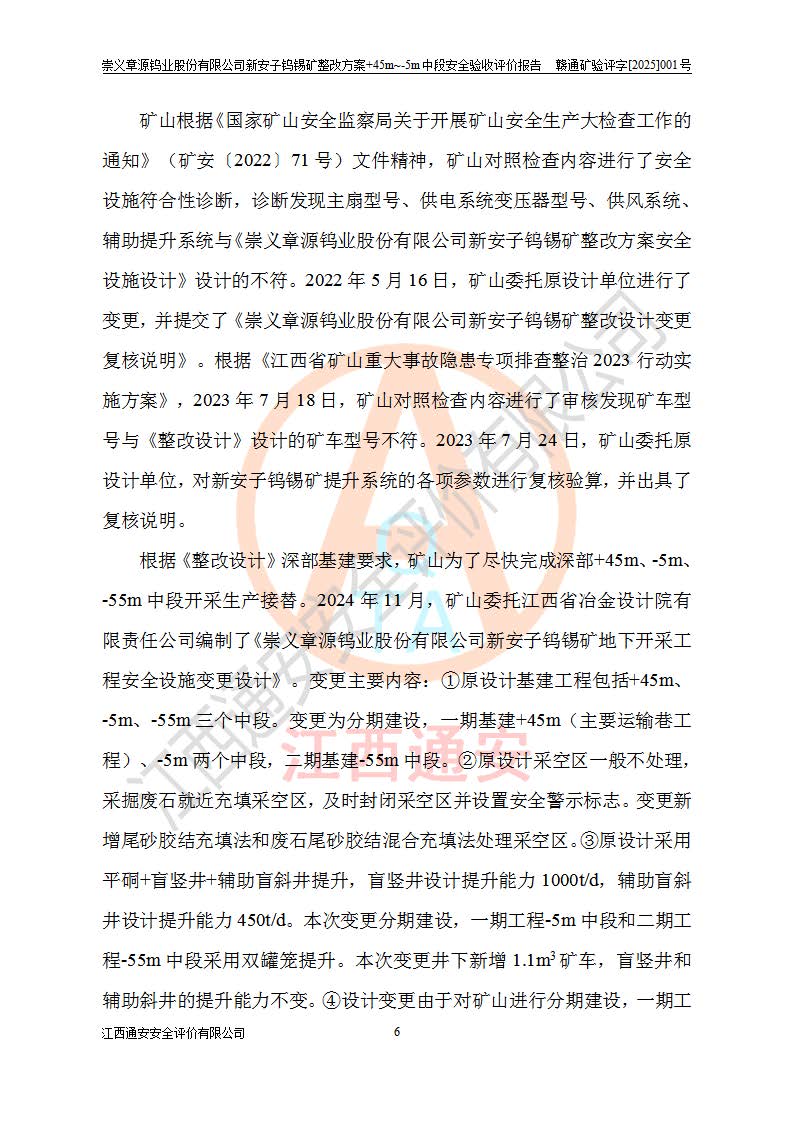

技术负责人 | 吴至军 | 注册安全工程师 | —— | ||
过程控制负责人 | 陈嘉鸣 | 参与评价安全评价师 | 吴至军 邬长福 刘赟 陈亮 | ||
现场工作人员 | 田美智、邬长福、吴至军 | ||||
主要任务 | 对该矿进行了现场勘察,收集有关法律法规、技术标准、矿山设计资料、安全技术与管理资料和矿山现状资料,针对矿山生产运行过程中安全设施实际情况和管理状况进行调查分析,对其安全设施建设情况作出客观的评价,对存在的问题提出合理可行的安全对策措施及建议,在此基础上编制本验收评价报告,以作为该矿山建设项目安全设施竣工验收的技术依据。 | ||||
现场工作时间 | 2025年1月6日、2月25日、3月6-7日、4月1日、4月6日 | 报告提交时间 | 2025.4 | ||

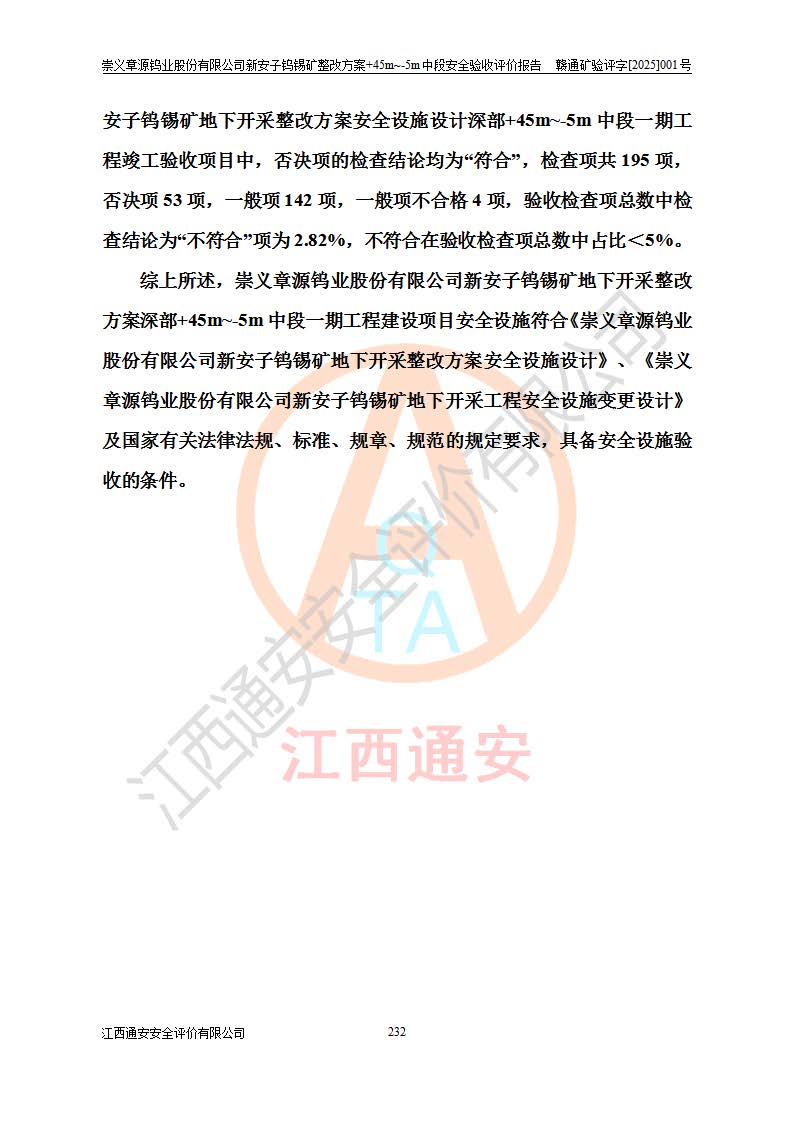

其它 | 崇义章源钨业股份有限公司新安子钨锡矿地下开采整改方案深部+45m~-5m中段一期工程建设项目由具有资质的施工、监理单位施工建设及监理,矿山进行建设、施工以来,能够按照地下矿山安全设施“三同时”的要求开展各项工作,对建设过程中存在的安全管理问题,安全技术问题进行整改,符合安全设施与主体工程同时设计、同时施工、同时投入生产和使用的要求;其安全设施检测检验结果合格,已建项目的安全设施总体运行**、技术措施得当;安全生产管理体系、组织机构健全,制订的各项安全生产管理制度和安全技术规程,能在生产过程中得到**遵守和实施。目前,其安全设施运行正常,对照《金属非金属地下矿山建设项目安全设施竣工验收表》进行查找崇义章源钨业股份有限公司新安子钨锡矿地下开采整改方案安全设施设计深部+45m~-5m中段一期工程竣工验收项目中,否决项的检查结论均为“符合”,检查项共195项,否决项53项,一般项142项,一般项不合格4项,验收检查项总数中检查结论为“不符合”项为2.82%,不符合在验收检查项总数中占比<5%。 综上所述,崇义章源钨业股份有限公司新安子钨锡矿地下开采整改方案深部+45m~-5m中段一期工程建设项目安全设施符合《崇义章源钨业股份有限公司新安子钨锡矿地下开采整改方案安全设施设计》、《崇义章源钨业股份有限公司新安子钨锡矿地下开采工程安全设施变更设计》及**有关法律法规、标准、规章、规范的规定要求,具备安全设施验收的条件。 | ||||

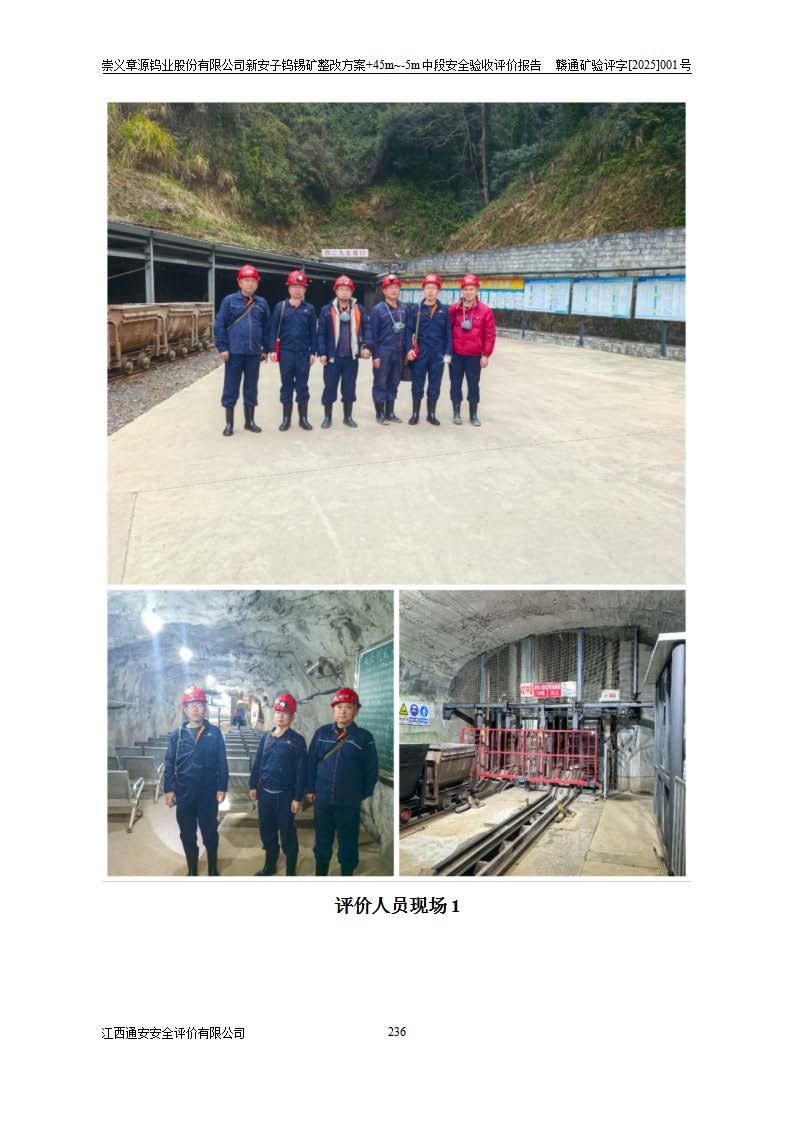

评价人员与业主在评价现场的照片 评价人员与业主在评价现场的照片 |
