江西分宜珠江矿业有限公司羊古坑尾矿库改建工程安全预评价

更新时间:2026-04-28

评价报告公开信息表

评价报告名称

江西分宜珠江矿业有限公司羊古坑尾矿库改建工程安全预评价

项目简介

江西分宜珠江矿业有限公司地处江西省分宜县钤山镇。矿区东北面距离分宜县城约25km,矿区面积0.2349km2。中心地理座标为:东经114°34'18.2〞、北纬27°35'38.9〞。矿区北面有浙赣铁路,东面有分宜~永新铁路,公路有分宜~安福省道。

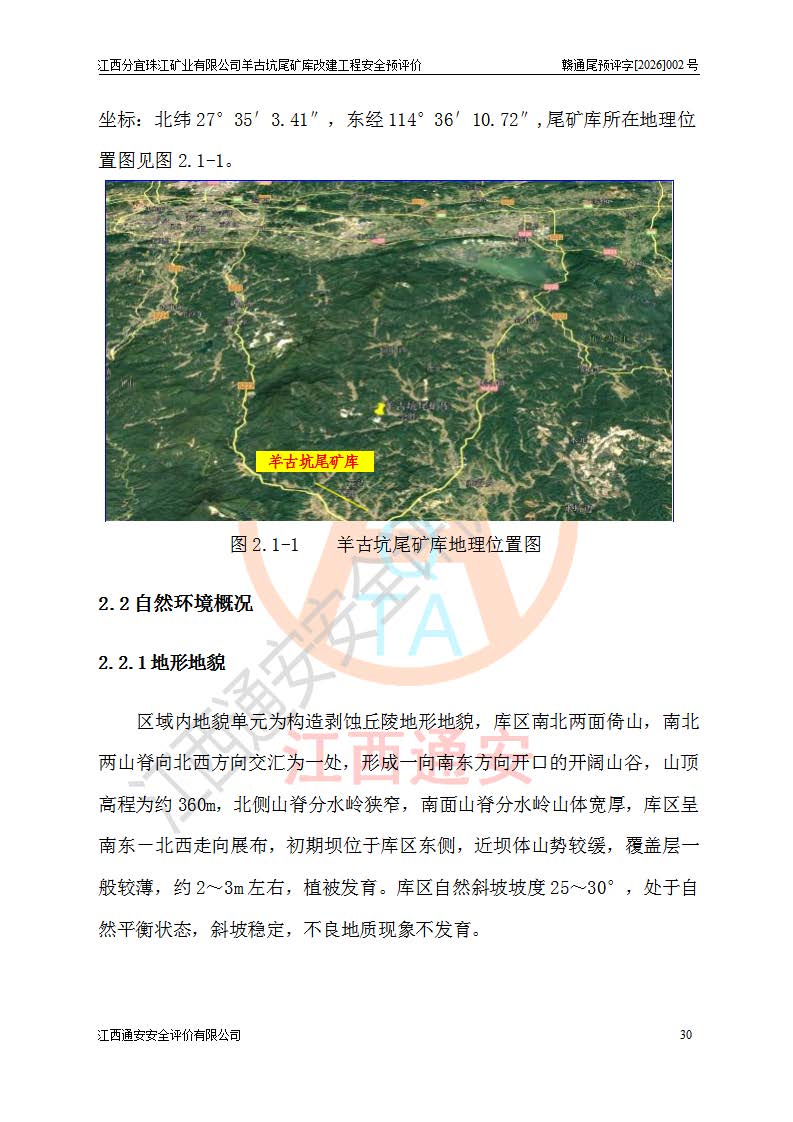

羊古坑尾矿库位于矿区选厂东南侧约1.7km的沟谷内。沟谷长约1.12km,沟谷内沟底部分为农田,约30亩,其余均为山坡地,库区植被发育。

羊古坑尾矿库2010年2月由中国瑞林工程技术有限公司设计,设计初期坝顶高程为205.0m,坝高30.5m,采用上游式尾矿筑坝,*终堆积坝顶高程为260.0m,总坝高85.5m,总库容设计为554.52×104m³,尾矿库终期为三等库。

羊古坑尾矿库于2011年12月建设完成并通过竣工验收;2012年4月,尾矿库取得了安全生产许可证,证书编号:(赣)FM安许证字[2012]M1600号;2015年2月中国瑞林工程技术有限公司重新调整堆积坝坡和库容,调整后尾矿库总库容为633.63×104m³,坝高不变,仍为三等库,尾矿库安全生产许可证经过三年一次延期换证,现安全生产许可证**期为2021年416日至2024年415日,已过期。由于采矿权与生态保护红线范围存在重叠,矿山已停产。

2021年5月《江西分宜珠江矿业有限公司尾矿库现状评估检测项目羊古坑尾矿库排洪系统检测报告》(上海同纳建设工程质量检测有限公司,20215月)指出:“排洪隧洞拱顶混凝土剥落、拱顶裂缝、钢筋锈蚀、洞身渗漏水严重;排水斜槽混凝土剥落、裂缝;连接井表面混凝土剥落、渗漏水严重”,排洪系统存在安全隐患。2022年8月矿方委托中国瑞林工程技术股份有限公司进行隐患治理设计,隐患治理设计主要为新建停产期的紧急溢洪道以及现状排洪系统的封堵。2023年3月紧急溢洪道和排洪系统封堵已委托有资质的施工单位施工完成,尾矿库堆积子坝高程为248m,实际放矿高程为247.2m,总坝高为72.7m,已堆积库容约355×104m³,尾矿库为三等库。

根据2025年江钨集团年中工作会议精神,按照短期复工复产、中长期系统谋划的工作思路,为短期内实江西分宜珠江矿业有限公司4#排土场低品位资源采、选复工复产,需对羊古坑尾矿库进行复用,根据羊古坑尾矿库实际情况,加之压滤后的尾矿50%珠江矿业计划进行外售,只有50%压滤后的尾矿及原生泥入库,入库尾矿尾矿量及尾矿性质会有**的波动,不利于湿排,江西分宜珠江矿业有限公司决定尾矿库后期采取干式堆存工艺,既可避免库区南侧副坝的建设又可以解决入库尾矿颗粒波动的尾矿筑坝的问题。同时结合环库截水沟以及干堆场地的平整,可利用现状非常溢洪道并进行改造作为干堆期的排洪设施,减少征地**项目**推进。采用干堆库内不存水,可大大增加尾矿库运行期的安全性,减少尾矿库对下游的威胁。

202512月,中国瑞林工程技术股份有限公司编制了《江西分宜珠江矿业有限公司羊古坑尾矿库改建工程可行性研究报告》,20261月建勘勘测有限公司编制了《江西分宜珠江矿业有限公司羊古坑尾矿库改建工程工程勘察报告》。

按照非煤矿山建设项目安全设施“三同时”的规定要求,羊古坑尾矿库为改建工程,**进行安全预评价;江西分宜珠江矿业有限公司委托我公司承担羊古坑尾矿库改建工程建设项目的安全预评价工作。

参与评价项目相关人员

姓名

资格证书号

从业登记号

项目负责人

施祖远

0800000000204014

010929

项目组成员

陈亮

S011035000110203001170

024378

陈嘉鸣

S011035000110193001189

037242

王文洪

1100000000300654

028971

邬长福

1200000000100179

007151

报告编制人

施祖远

0800000000204014

010929

王文洪

1100000000300654

028971

报告审核人

田美智

1600000000201205

029616

过程控制负责人

1500000000301415

026290

技术负责人

吴至军

S011035000110201000582

006933

勘察现场发现的问题及安全对策措施

1、《可研》建设方案中未对现状尾矿坝及改建后终期尾矿坝进行稳定性分析,在下阶段设计中补充完善。

2、《可研》建设方案中无干式堆存坝体坝肩坝面排水沟内容,在下阶段设计中补充完善。

3、尾矿排放方式从湿式改变为干式堆存,在下阶段设计中补充完善湿式改变为干式堆存衔接时工程措施及管理措施。

4、在下阶段设计中,补充尾矿堆积坝上升速率控制指标。

5、在下阶段设计中,优化分层厚度指标、细化压实度指标和控制区域。

6、在下阶段设计中应明确尾矿坝浸润线的*小埋深控制指标。尾矿坝的渗流控制措施****浸润线低于控制浸润线。

7、在下阶段设计中补充尾矿干堆堆积坝岸坡清理、隐蔽工程验收、坝体堆筑质量检验等作业过程安全管理控制要求。

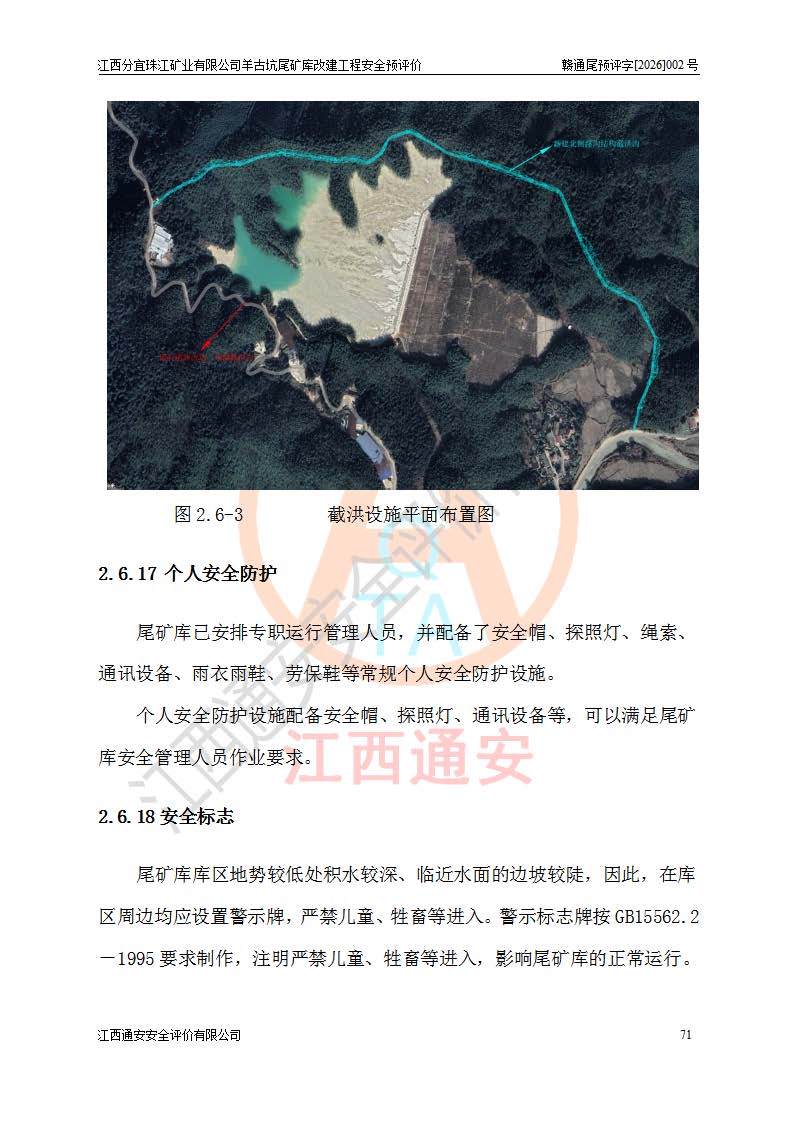

8、根据《江西分宜珠江矿业有限公司羊古坑尾矿库改建工程工程勘察报告》,新建紧急溢洪道存在安全隐患,在下阶段设计中补充处理方案。

9、在下阶段设计中,应明确尾矿库改建工程新增监测系统各监测设施布设及监测要求。

10、《可研》建设方案未明确新增安全监测设施预警阈值设置情况,在下阶段设计中补充。

11、《可研》建设方案干式尾矿运输道路无道路等级、缓坡段、避让道,道路车挡、弯道镜、护坡、卸料平台、卸料平台车挡等安全设施设置要求;未明确运输道路*小竖曲线半径、长度,*小圆曲线半径、道路纵坡、行车速度、视距等运输道路控制参数,无安全警示标志、限速标志、安全距离等内容。均应在下一阶段设计中予以补充完善。

评价结论

《江西分宜珠江矿业有限公司羊古坑尾矿库改建工程可行性研究》基本符合**有关法律、法规和技术标准要求,所提出的工程措施、安全管理措施具有**的针对性、实用性和可操作性,江西分宜珠江矿业有限公司羊古坑尾矿库改建工程所存在的危险有害因素在采取本报告提出的安全对策措施建议后,能得到**防范和控制。江西分宜珠江矿业有限公司羊古坑尾矿库改建工程符合**有关安全生产法律法规、标准和规程规范的要求,适宜建设。

勘察现场工作时间

2025年12月5日、2026年1月8日

报告提交时间

2026年3月20日

勘察现场人员

施祖远王文洪

现场照片

评价人员

被评价单位

信息反馈情况

满意
